Kanalerneuerung In der Plaisir / Reuchlinstraße / Gerokstraße / Calvinstraße / Münchener Straße / Kölner Straße / Leipziger Straße / Frankfurter Straße

Zur Sicherstellung einer ordnungsgemäßen Abwasserentsorgung muss die Stadtentwässerung Backnang die schadhaften und teilweise hydraulisch überlasteten Abwasserkanäle In der Plaisir, Reuchlinstraße, Gerokstraße, Calvinstraße, Münchener Straße, Kölner Straße, Leipziger Straße und Frankfurter Straße erneuern. Die Erneuerung erfolgt zum einen in offener Bauweise und teilweise in geschlossener Bauweise, im sogenannten Berstliningverfahren. Beim Berstliningverfahren wird ein konischer Berstkörper durch den zu erneuernden Kanal gezogen. Dieser bricht das bestehende Rohr auf, verdrängt dieses in das umgebene Erdreich und weitet den Berstkanal auf den gewünschten neuen Durchmesser auf. Im gleichen Zuge wird ein neues Rohr in den aufgeweiteten Berstkanal eingezogen.  Für die offene Bauweise werden auf einer Länge von rund 495 Meter und in einer Tiefe von 2,7 Meter bis 4,5 Meter neue Abwasserrohre aus PE-HD mit einem Durchmesser von 315 Millimeter bis 450 Millimeter verlegt. Beim Berstliningverfahren werden über eine Länge von rund 295 Meter und in einer Tiefe von 2,7 Meter bis 3,9 Meter neue Abwasserrohre aus PE-HD mit einem Durchmesser von 257 Millimeter bis 290 Millimeter hergestellt. Zudem werden 21 neue Schachtbauwerke erstellt. Während der Bauphase ist die häusliche Abwasserentsorgung zu jeder Zeit sichergestellt.

Im gleichen Zuge werden die Stadtwerke Backnang die Wasserversorgung in der Reuchlinstraße erneuern. Des Weiteren wird die Syna die Stromversorgung und die Deutsche Telekom die Breitbandversorgung in den Straßen In der Plaisir, Reuchlinstraße, Gerokstraße, Calvinstraße und Berliner Ring erneuern bzw. erstmalig herstellen. Nach Abschluss der Arbeiten im Untergrund wird das Tiefbauamt Backnang die Straße einschließlich der Gehwege In der Plaisir und der Reuchlinstraße komplett neu herstellen.

Im Zuge der Kanalbauarbeiten werden schadhafte Abwasseranschlusskanäle im öffentlichen Bereich und teilweise auch im privaten Bereich saniert. Die Kosten für die Sanierung der Abwasseranschlusskanäle im privaten Bereich sind / werden durch die Grundstückseigentümer getragen.

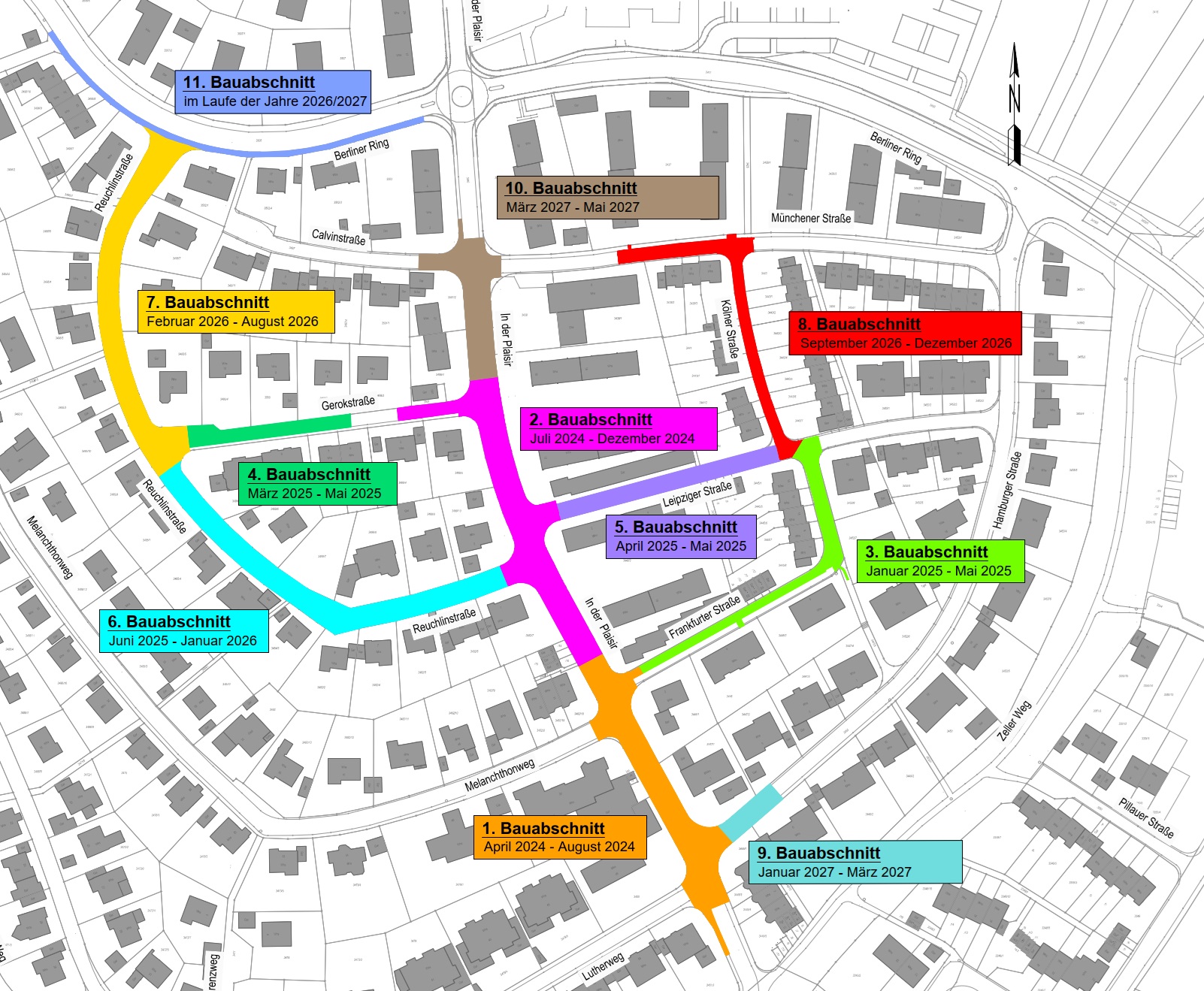

Bild 1: Lageplan

Die Stadtentwässerung Backnang, das Tiefbauamt Backnang die Stadtwerke Backnang und die Syna haben im Rahmen einer öffentlichen Ausschreibung die Fritz Müller GmbH aus Backnang mit der Ausführung der Arbeiten beauftragt. Die Gesamtkosten der Baumaßnahme der Stadtentwässerung Backnang sowie des Tiefbauamts Backnang belaufen sich auf etwa 4.050.000 Euro.

Die Baumaßnahme ist in insgesamt zehn Bauabschnitte unterteilt. Die einzelnen Bauabschnitte und deren Ausführungszeiträume sind in dem vorhergehenden Lageplan dargestellt.

Für die Ausführung der Arbeiten müssen die betreffenden Baubereiche für den öffentlichen Verkehr vollständig gesperrt werden. Um die Beeinträchtigungen für die Anlieger zu minimieren, werden die Bauabschnitte größtenteils getrennt voneinander ausgeführt.

Aufgrund der Baumaßnahme wird es im Bereich In der Plaisir, Reuchlinstraße, Gerokstraße, Calvinstraße, Münchener Straße, Kölner Straße, Leipziger Straße, Frankfurter Straße und eventuell deren Umfeld zu Beeinträchtigungen kommen. Für die Anwohner im Baubereich wird vorübergehend der direkte Zugang und die Zufahrt zu ihren Grundstücken nicht möglich sein. Die Anwohner werden darüber durch die Bauleitung der Stadtentwässerung Backnang und durch die ausführende Firma rechtzeitig informiert. Wir bitten die Anwohner und Verkehrsteilnehmer um Verständnis für diese Baumaßnahme und werden versuchen die Beeinträchtigungen und Einschränkungen so gering wie möglich zu halten.

Die Baumaßnahme hat am Montag, den 08. April 2024 begonnen und wird bis Mai 2027 andauern.

Die Präsentation aus der Bürgerinformationsveranstaltung vom 04. März 2024 steht Ihnen hier zur Ansicht und zum Download zur Verfügung. (PDF, 7,642 MB)

Während der Baumaßnahme steht Ihnen als Ansprechpartner unser Mitarbeiter Herr Dohmann vom Tiefbauamt Backnang gerne zur Verfügung. Sie erreichen Herr Dohmann unter der Telefonnummer 07191 894-275 sowie per Email unter markus.dohmann@backnang.de.
